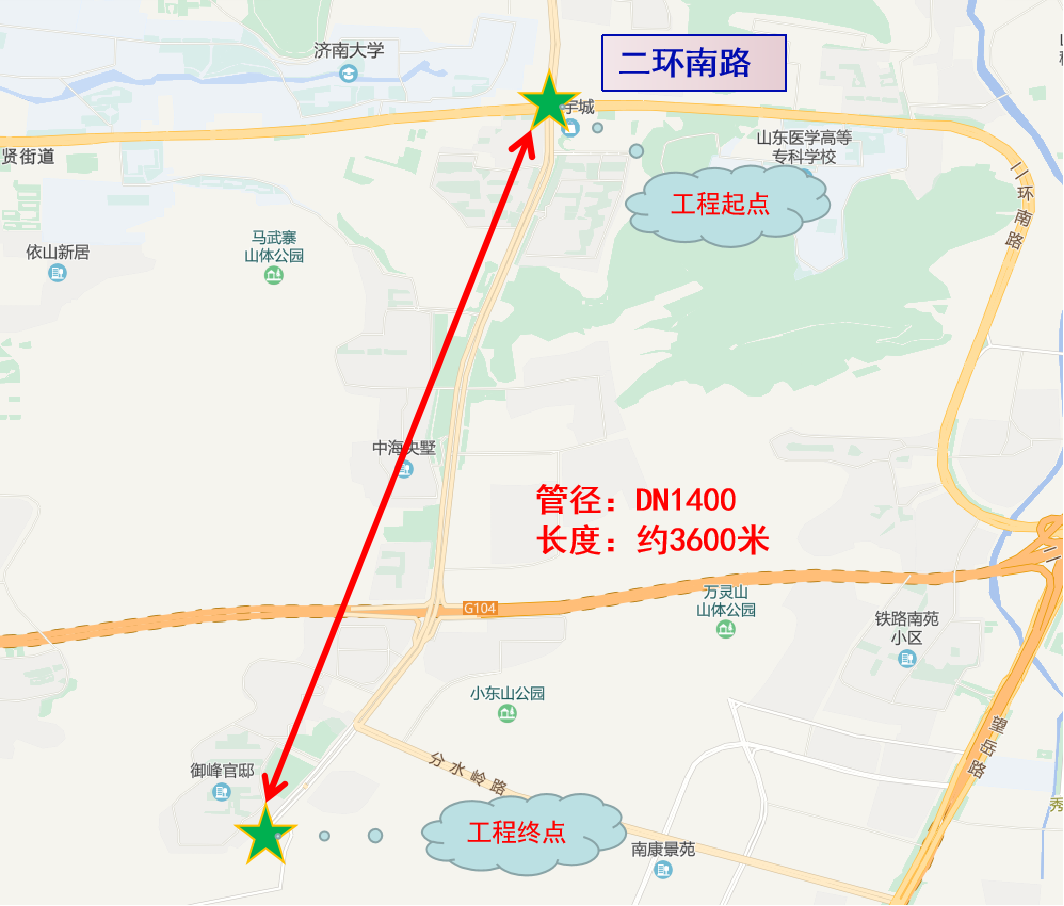

濟南熱力集團有限公司計劃于2023年06月17日零時起在九曲莊路(二環南路-中海御峰官邸)進行熱力管道施工。為確保施工期間道路通行安全、有序、暢通,現將施工期間交通組織方案進行公告。一、施工工期
計劃開工日期2023年06月17日,計劃完工日期2023年10月14日,工期120天。
二、施工期間交通組織
施工期間,九曲莊路(二環南路-尚湖央邸)路段圍擋中央綠化帶兩側快車道3.5米作為施工區域,路段剩余2車道通行。采用全天圍擋施工,公交專用道施工期間社會車輛可借道通行,夜間占用圍擋外側路段機動車道50m供工程車輛臨時???。

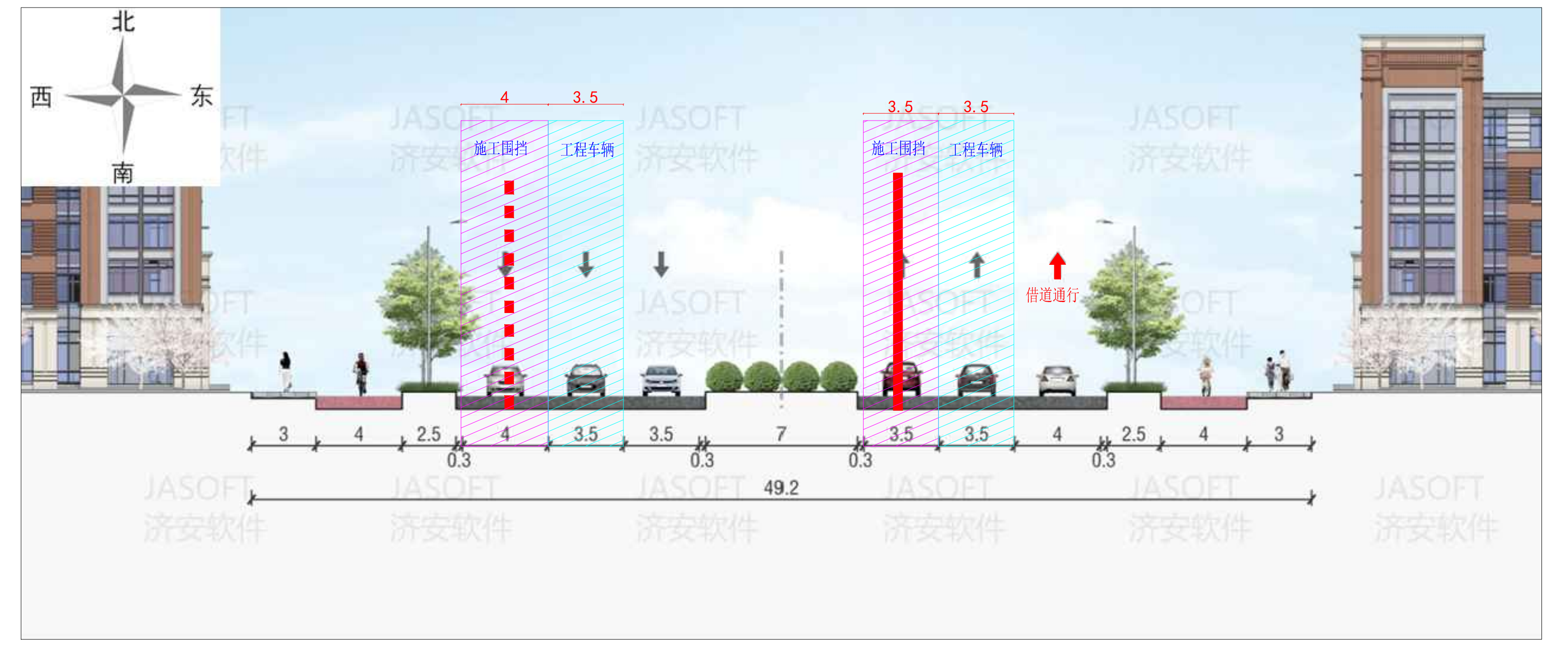

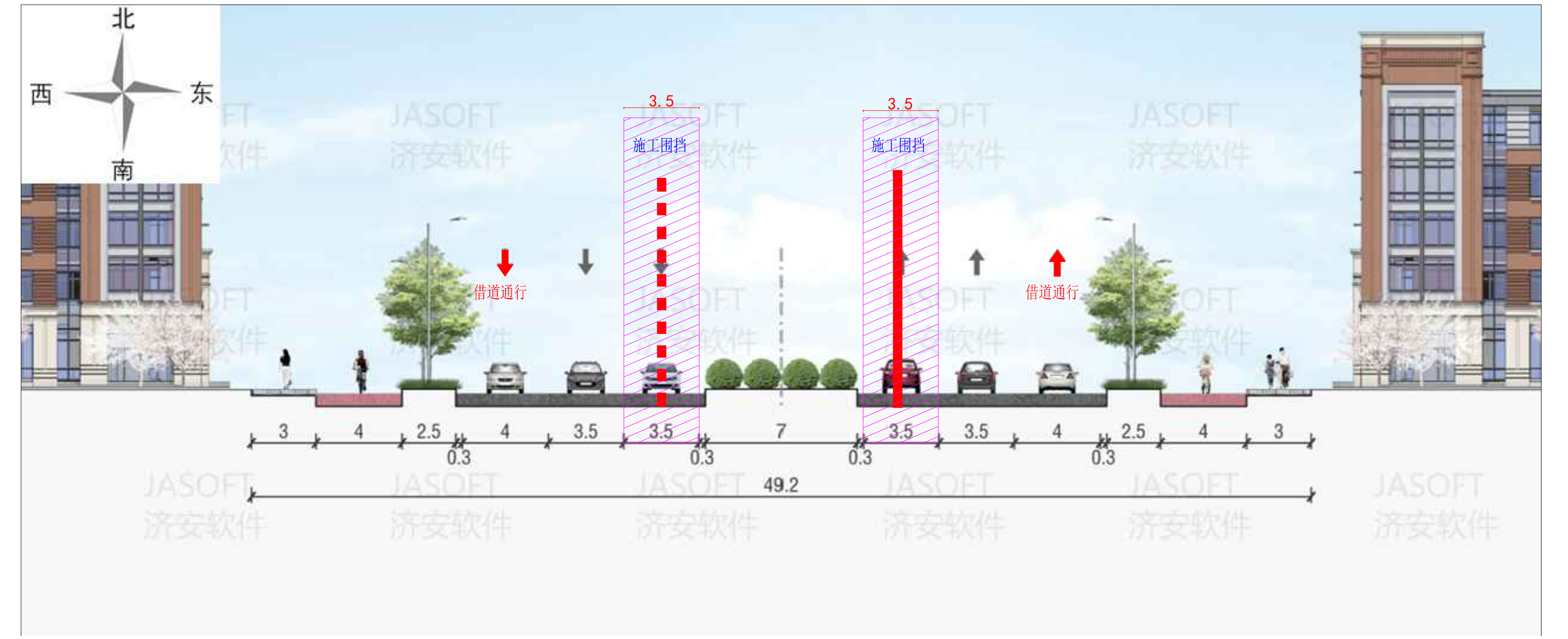

全天施工橫斷面設計夜間施工橫斷面設計
九曲莊路(二環南路-尚湖央邸)施工橫斷面設計
施工期間,九曲莊路(尚湖央邸-分水嶺路)路段圍擋中央綠化帶兩側快車道3.5米作為施工區域,路段剩余2車道通行。采用夜間圍擋施工,公交專用道施工期間社會車輛可借道通行。

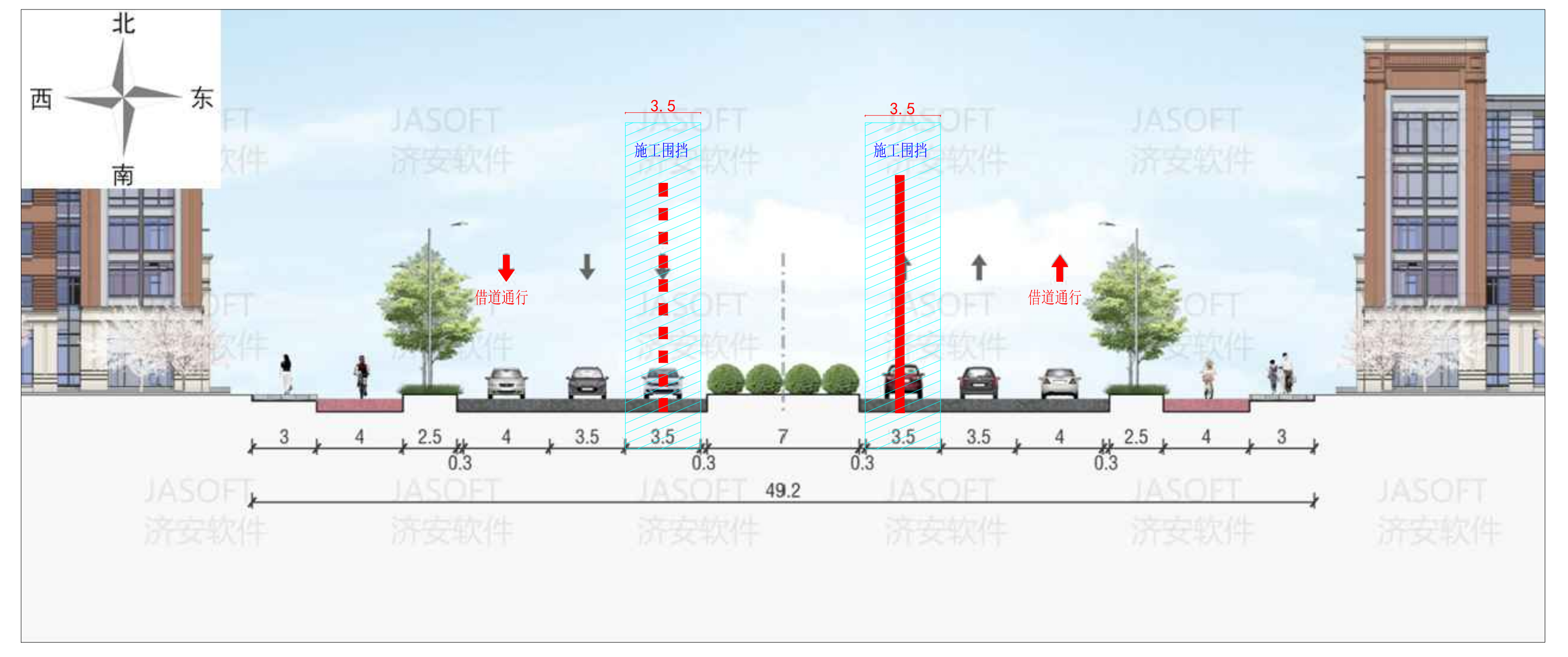

九曲莊路(尚湖央邸-分水嶺路)施工橫斷面設計
施工期間,九曲莊路(分水嶺路-御峰官邸段)路段圍擋東半幅最內側1條機動車道3.5m作為施工區域,西半幅圍擋最外側公交專用道4m作為施工區域,東西半幅路段剩余2車道通行。采用全天圍擋施工,公交專用道施工期間社會車輛可借道通行,夜間占用圍擋外側路段機動車道50m供工程車輛臨時???。

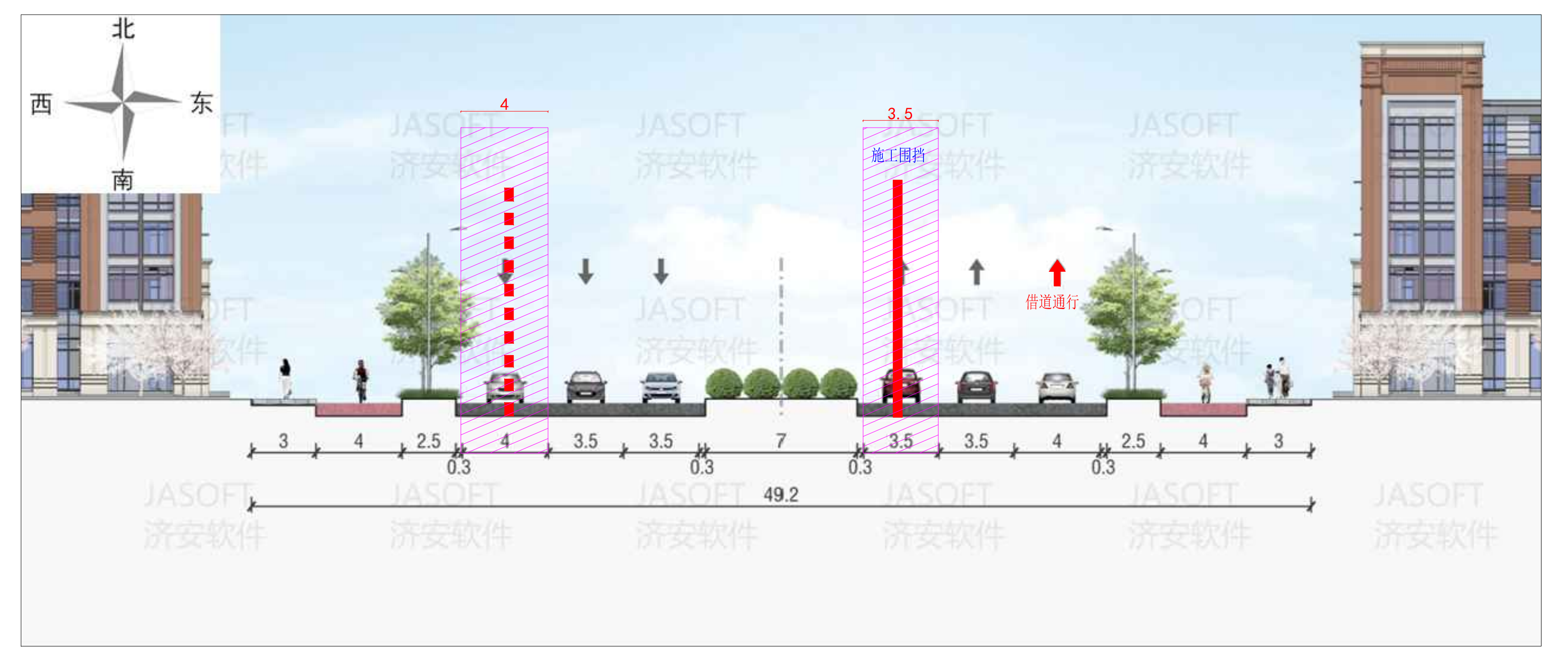

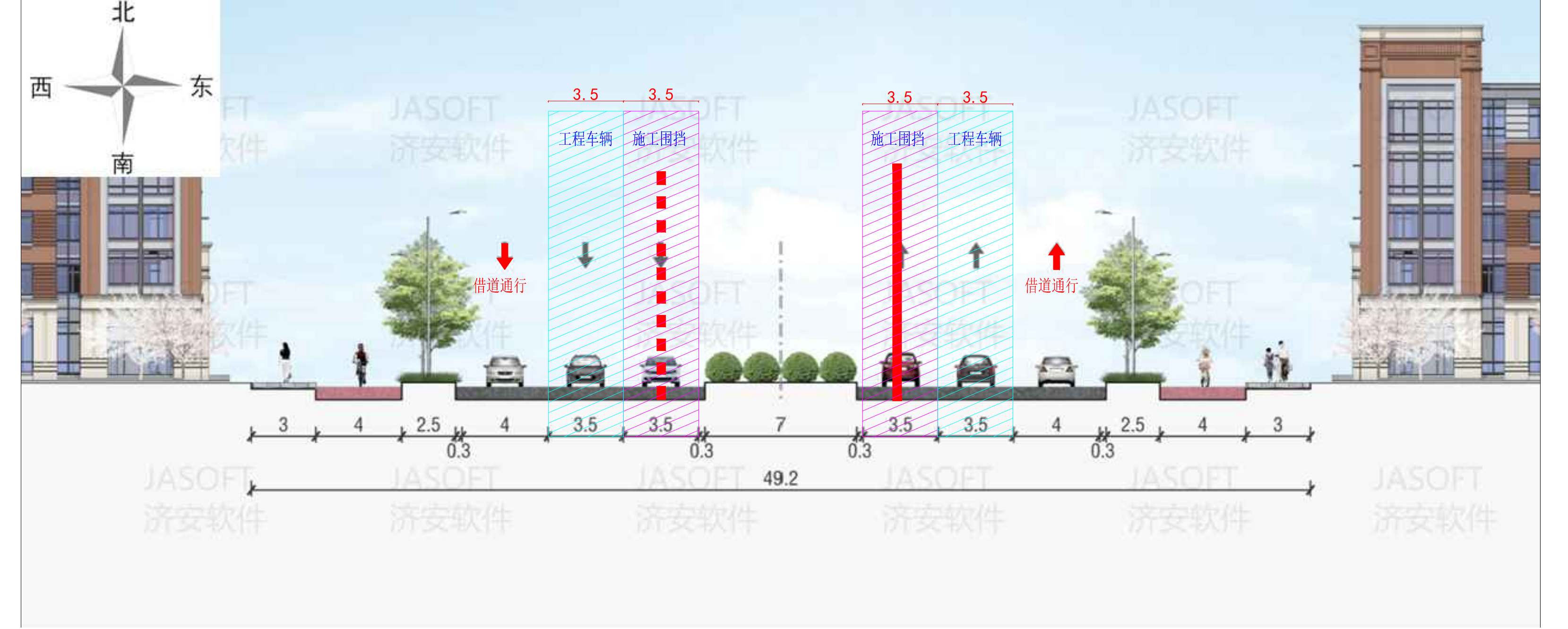

全天施工橫斷面設計 夜間施工橫斷面設計
九曲莊路(分水嶺路-御峰官邸段)施工橫斷面設計

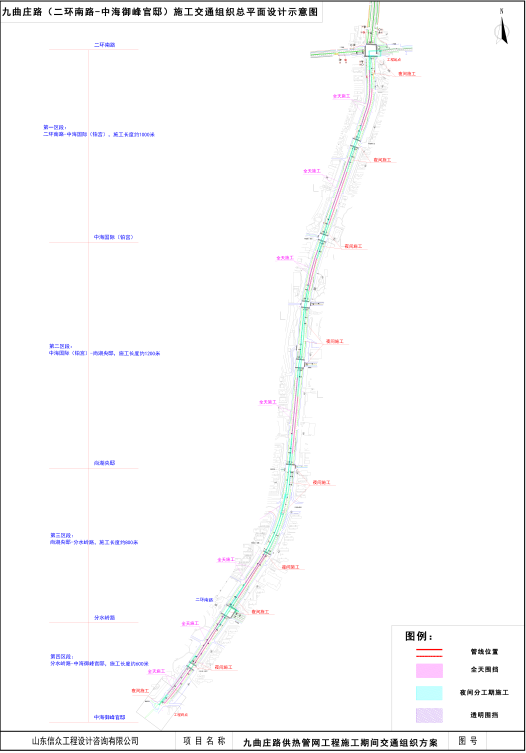

九曲莊路(二環南路-中海御峰官邸)施工段施工平面布置示意圖
三、繞行方案及注意事項
施工期間可通過二環南路、二環南高架路、分水嶺路、英雄山路、南辛莊西路等道路分流或繞行。
施工期間禁止車輛及行人進入施工現場;屆時施工路段沿線將設置交通疏導標識,請過往車輛和行人留意現場交通標志,按照標志提示通行,并注意安全、加強觀望、慢速通行。請廣大機動車、非機動車駕駛?cè)艘约靶腥朔e極配合,服從現場管理人員的指揮。施工期間,若現場通行條件發生變化,需對交通組織措施再作調整的,將另行發布公告。施工期間對沿線駐區居民和單位造成不便,敬請諒解。
特此公告。
濟南熱力集團有限公司
2023年6月12日
